프리캐스트 콘크리트는 현장에서 굳히지 않고 공장에서 미리 만들어 오는 콘크리트 부재를 말한다. 여러 번 다시 쓸 수 있는 거푸집에 콘크리트를 붓고, 온도와 습도가 관리되는 실내에서 양생·보관한 뒤 필요한 시점에 현장으로 실어 와 조립한다. 생산이 실내에서 이뤄지므로 품질을 촘촘히 통제할 수 있고, 운반 전 충분히 굳혀 강도와 내구성을 확보한다. 주로 건물의 바깥벽과 안벽을 이루는 부재로 쓰이며, 현장에서 직접 붓는 방식에 비해 공사 기간을 줄이고 품질 편차를 좁힐 수 있다는 것이 장점이다. 규격을 통일한 부재를 한꺼번에 찍어 낼 수 있어 규모가 큰 현장에서 특히 효율이 높다.
— 공장에서 만든다는 것의 값
프리캐스트의 장점은 대부분 ‘통제된 환경’에서 나온다. 비가 오거나 기온이 낮으면 현장 타설은 품질이 흔들리지만 공장은 그렇지 않다. 양생 조건을 일정하게 유지할 수 있어 강도 편차가 줄고, 거푸집을 반복해 쓰니 표면 마감도 고르다. 대신 값을 치른다. 부재를 트럭에 싣고 크레인으로 앉혀야 하므로 크기와 무게에 한계가 생기고, 접합부가 늘어난다. 현장 타설이라면 한 덩어리였을 곳이 여기서는 이어 붙이는 자리가 된다.
이런 분께 도움이 됩니다
- 공공발주 담당자 — 공기 단축 효과는 같은 부재가 반복될 때만 크게 나온다
- 설계자 — 운반과 양중 한계가 부재 크기를 먼저 정하므로 계획 순서가 일반 설계와 다르다
- 시공사 — 접합부 방수와 내진 성능이 품질을 좌우한다
참고
모듈러 건축과 헷갈리기 쉽다. 프리캐스트는 벽이나 슬래브 같은 ‘부재’를 만들어 오는 것이고, 모듈러는 방 하나를 통째로 만들어 온다.

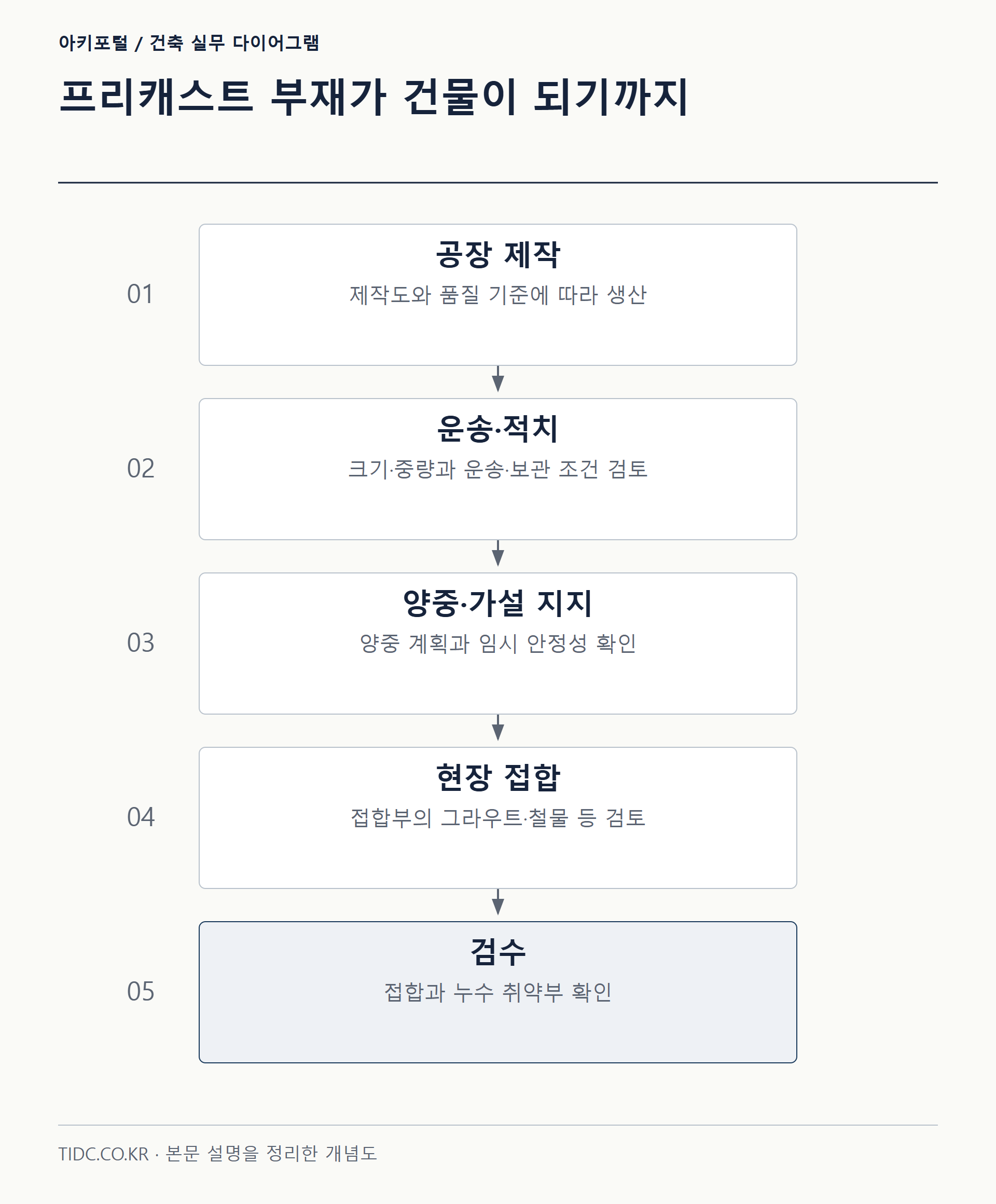

공장 생산의 흐름과 품질 관리 포인트
프리캐스트는 설계도면을 공장 제작도(샵드로잉)로 전환하는 순간부터 공정이 분기된다. 부재 분할과 치수·편심, 매립철물·관통홀 좌표를 확정한 뒤 금속 또는 합성 거푸집을 세팅하고 박리제를 균일 도포한다. 철근 조립과 필요 시 프리스트레싱 강연선 배치를 마치면 인양 앵커, 매입 플레이트, 그라우트 슬리브 등 삽입물을 지정 위치에 고정한다. 타설 방향과 마감 기준면을 어떻게 둘지 역시 이 단계에서 결정한다.
콘크리트는 실내에서 진동 다짐과 평활 작업을 거쳐 초기 양생을 진행한다. 탈형 시점은 프로젝트별 탈형기준에 따라 결정해야 하며, 적용한 판정방법(예: 시험체 압축강도 또는 성숙도법), 기준값(적용한 비율 등)과 시험결과·일자를 제작기록에 명확히 기재해야 한다. 모서리 치핑 방지, 처짐·수축 예측값 등도 제작기록에 남기되, 이들 항목의 허용범위와 판정기준은 설계·제조자의 품질계획에 따라 설정한다. 탈형 후 적층 보관 시에는 규격 받침목 위치·간격을 설계자가 지정한 기준과 제작기록에 따라 준수하고, 인양 방향·무게중심·허용 기울기는 인양계획서의 근거로 표기한다.
공차 검사는 치수·대각선·평탄도·인서트 위치를 기본으로 하고, 색·텍스처는 모형 패널과 비교해 승인을 받는다. 공장 단계에서 확인된 기록과 도면의 일치를 유지해야 현장 조립 시 오차와 하자를 줄일 수 있다.
운송·양중 계획과 현장 조립 시퀀스
운송은 설계 초기부터 고려해야 하며 패널과 보·슬래브의 분할선은 트레일러 적재 한계, 교차로 선회, 도로 높이·폭 제한과 현장 접근성을 반영해 결정한다. 출고 전 모서리와 마감면은 보호재로 처리하고, 하중 집중을 피하도록 동재 배치와 결속 방법을 설계도·인양계획서에 따라 지정한다.
결속·인양 관련 절차는 단순한 각도·위치 조절 선에서 끝나서는 안 된다. 인서트와 연결장비의 허용하중은 인서트 제조사의 자료를 근거로 확인하고, 각도·편심을 반영한 인양계산을 통해 인양계획서(리깅플랜)를 수립해야 한다. 인증된 장비와 규정된 체결방법을 적용하고, 체결 태그·점검기록을 남겨 책임자 서명으로 관리한다. 크레인·장비 선정은 최대 피크 하중·붐 반경뿐 아니라 크레인 제조사 지침과 인양계산서, 현장 지반 성능 검토를 근거로 결정해야 하며, 인양 허용풍속 등 정량적 중지기준을 인양계획서에 명시한다.
조립 순서는 기준점 측량→받침·쉬임 설치→거치→정밀 조정→임시 버팀→접합부 완결의 흐름을 따르되, 각 단계의 허용오차·검사방법·책임자를 도면과 시공계획서에 명기한다. 벽·기둥의 연결은 슬리브와 철근 정렬뿐 아니라 설계에서 지정한 그라우트 종류(예: 비압출·비수축 등), 충진 절차(충진 순서·진동·진공 적용 여부), 충진률 확인과 경화 후 시험(필요시 압축강도 시험 등)의 검사기준을 충족해야 연속성을 확보할 수 있다. 보·슬래브의 접합부는 설계상 요구성능(전단·축력 등)을 근거로 시어키(shear key, 전단키)와 베어링 패드(베어링 엘리먼트), 용접 플레이트 또는 볼트 등의 상세와 검사기준을 결정한다.
- 핵심 체크: 인양계획서(인서트 허용하중·각도·편심 반영), 인증 장비 사용과 태그·점검기록, 크레인 선정 근거(제조사 지침·인양계산서·지반검토), 인양 중지 기준(허용풍속 등)을 문서화.
- 현장관리: 받침점·쉬임 위치 준수, 조립 후 공차 허용범위 내 오차 기록, 날씨 변화에 따른 방수·양생 계획 보완.
현장 타설 대비 성능과 경제성의 실질적인 차이
프리캐스트의 이점은 반복 형상과 마감이 많은 프로젝트에서 공정 병행이 가능하다는 데 있다. 동일 부재를 다수 제작할수록 거푸집·지그의 초기비용이 분산되고 현장 체류 인원이 줄어 교통·소음 영향이 완화된다. 반대로 부재마다 모양이 다르거나 접근성이 낮아 대형 크레인을 오래 대기시켜야 하면 비용 우위가 약해진다. 접합부는 구조·방수·차음·내화 성능을 모두 만족해야 하므로 상세를 조기에 확정하고 전기·기계 설비의 매립 경로를 설계도에 반영해 인허가·시공 관련 검토를 선행해야 한다.
일체타설은 연속체 거동과 대형 단면 구현이 유리하고 변경·보수는 단순할 수 있으나, 기상·양생 조건과 품질 편차 관리를 위한 공정통제가 더 요구된다. 프리캐스트는 표면 품질과 치수 일관성에서 장점이 크며, 패널화 전략으로 유지관리 옵션을 넓힐 수 있다. 다만 추가 운송·양중에 따른 탄소·에너지 소비와 접합부의 장기 성능은 수명주기 관점에서 평가되어야 하며, 허가·설계·시공·구매 판단은 최신 기준과 개별 조건, 전문 엔지니어의 검토를 근거로 결정해야 한다.
재하 시험·용접 육안검사·그라우트 충전 확인 등은 인수인계의 핵심 절차로서 각 항목별 수용기준(허용오차·합격기준), 검사방법(장비·빈도)과 검사표(서명·사진 포함)를 인수명세서에 포함하여 문서화해야 최종 품질을 보증할 수 있다.


공식 참고 자료 및 적용 범위
이 글은 프리캐스트 콘크리트의 기본 개념을 설명합니다. 부재 제작·접합·운반·양중·품질관리는 설계도서·시방서·현장 조건과 관계 기준에 따라 달라질 수 있습니다.
이 글은 건축·건설 개념 이해를 위한 편집형 참고 자료입니다. 실제 인허가·설계·시공·계약 또는 보존 판단 전에는 아래 최신 공식 원문, 설계도서와 관계전문가 안내를 함께 확인하세요.
확인일: 2026-08-15
