읽는 시간 약 6분

준공검사는 건축 현장에서 서로 다른 절차를 가리킵니다. 건축주가 완공한 건물을 사용하기 위해 거치는 건축물 사용승인, 발주자가 계약대로 공사를 마쳤는지 확인하는 공사계약의 검사입니다. 건물 외벽을 마감하고 비계를 철거했더라도 사용승인과 계약상 준공 처리는 각각 확인해야 합니다. 국가가 발주한 건축공사라면 같은 건물을 대상으로 두 절차가 함께 문제될 수 있습니다.

비계가 철거된 근린생활시설 외관
비계를 철거한 저층 근린생활시설 건물 외관

준공검사라는 말, 사용승인과 계약 검사를 구분합니다

건축물에 관해 흔히 말하는 준공검사의 법적 출발점은 건축법 제22조의 사용승인입니다. 허가를 받거나 신고한 건축물의 공사를 완료한 뒤 사용하려는 건축주가 허가권자에게 신청합니다. 검사의 초점은 허가·신고한 설계도서와 실제 건축물의 일치 여부, 감리완료보고서와 공사완료도서 등의 적합성에 있습니다.

반면 국가 발주 공사의 검사는 계약 이행을 확인하는 절차입니다. 국가계약법 제14조는 계약서·설계서와 관계 서류에 따른 검사를 규정하고, 같은 법 시행령 제55조는 검사 완료 기한을 정합니다. 건축물의 사용 가능 여부와 공사계약의 이행 확인은 판단 목적이 다릅니다.

구분 근거 검사 주체·기한
건축물 사용승인 건축법 제22조, 건축법 시행규칙 제16조 허가권자 / 신청서를 받은 날부터 7일 이내 현장검사, 합격한 건축물에 사용승인서 발급
국가 발주 공사계약의 검사 국가계약법 제14조, 같은 법 시행령 제55조 각 중앙관서의 장·계약담당공무원 또는 위임받은 소속 공무원 등 / 이행 완료 통지를 받은 날부터 원칙적으로 14일 이내 검사 완료

표의 공사계약 기한은 국가계약법을 적용하는 경우의 기준입니다. 공공 발주라는 표현만으로 모든 공사에 그대로 대입해서는 안 됩니다. 발주기관과 적용 계약법령을 먼저 확인하고, 건축물 사용승인 일정과 계약 검사 일정을 별도로 관리해야 합니다. 각 절차의 근거는 건축법 원문과 국가계약법 원문에서 확인할 수 있습니다.

건축물 사용승인 신청 절차와 준공검사 서류

착공신고 이후 공사 완료에서 사용승인서까지

착공신고를 마치고 공사가 진행됐다는 사실과 건물을 사용할 수 있다는 판단은 구분해야 합니다. 예를 들어 저층 근린생활시설의 외관이 완성됐더라도, 신청 단계에서는 허가·신고한 도서와 완성 상태를 대조해야 합니다. 법 제22조는 같은 대지에 여러 건축물이 있는 경우 동별 공사를 완료한 경우도 신청 대상에 포함합니다.

  1. 공사 완료와 제출 도서를 확인합니다. 건축주는 사용하려는 건축물의 공사를 완료한 뒤 해당 서류를 갖춥니다. 공사감리자를 지정한 경우에는 감리자가 작성한 보고서가 필요합니다. 건축감리의 역할은 아키포털 건축감리에서 이어서 확인할 수 있습니다.
  2. 허가권자에게 사용승인을 신청합니다. 건축법 시행규칙 제16조는 별지 제17호서식의 신청서와 해당 도서의 제출을 규정합니다. 설계변경 여부나 건축신고 대상 여부에 따라 첨부 도서가 달라집니다.
  3. 현장검사를 받습니다. 허가권자는 신청서를 받은 날부터 7일 이내에 사용승인을 위한 현장검사를 실시해야 합니다. 설계도서대로 시공했는지와 서류·도서가 적합한지를 검사하며, 법령에서 정한 숙박시설은 분양계약 관련 사항도 검사합니다.
  4. 합격한 건축물의 사용승인서를 발급받습니다. 시행규칙은 현장검사에 합격한 건축물에 별지 제18호서식의 사용승인서를 발급하도록 규정합니다. 7일은 현장검사의 실시 기한이므로, 신청만 하면 그 기간에 무조건 승인이 끝난다는 의미로 읽어서는 안 됩니다.

법 제22조에는 조례로 정하는 건축물에 대해 검사를 실시하지 않고 사용승인서를 내줄 수 있는 예외도 있습니다. 다만 법령에서 정한 숙박시설은 그 예외에서 제외합니다. 일반적인 현장검사 절차를 기준으로 준비하되, 검사 생략 여부는 해당 조례와 적용 대상까지 확인해야 합니다.

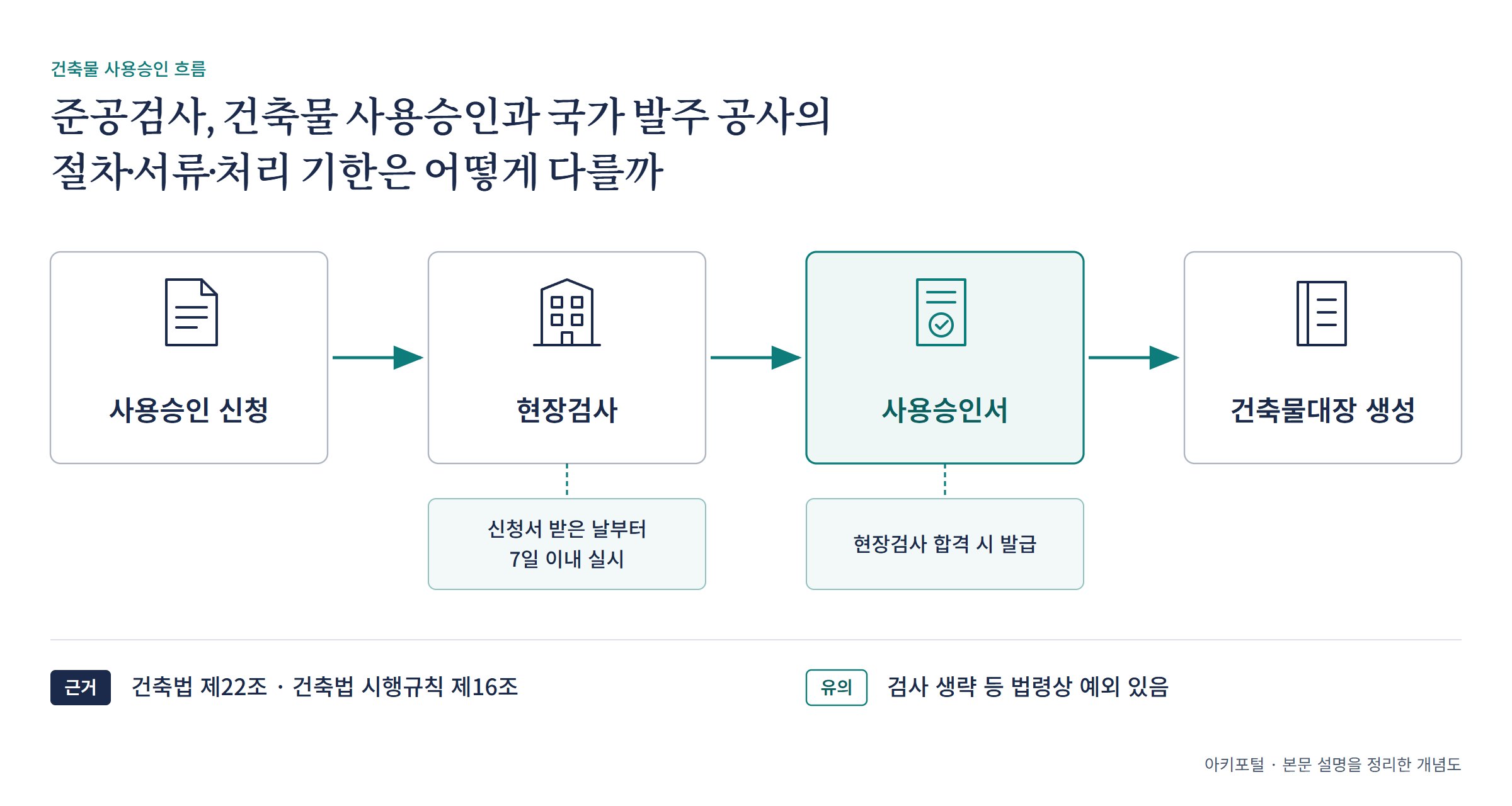

사용승인 신청부터 건축물대장까지
사용승인 신청부터 사용승인서 발급과 대장 기재까지의 흐름

서류 명칭은 원문으로, 제출 조건은 구분해서 봅니다

다음은 건축법 시행규칙 제16조에 적힌 주요 도서 명칭입니다. 모든 건축물에 같은 서류를 일괄 제출하는 구조가 아니라, 각 호의 조건에 해당하는 도서를 첨부하는 구조입니다.

  • 공사감리자를 지정한 경우: 공사감리완료보고서
  • 허가·변경허가 또는 신고·변경신고 도서에 변경이 있는 경우: 설계변경사항이 반영된 최종 공사완료도서
  • 건축신고를 하여 건축한 경우: 배치 및 평면이 표시된 현황도면

법 제22조는 ‘감리완료보고서’라고 표현하지만, 시행규칙의 첨부 도서 명칭은 위와 같이 ‘공사감리완료보고서’입니다. 공사완료도서 역시 시행규칙에서는 도서 변경 여부를 조건으로 제시하므로, 현장에서는 변경 내용을 반영한 최종 도서인지 확인해야 합니다.

이 밖에 다른 법령의 사용승인·준공검사 등을 함께 처리하려면 해당 법령이 요구하는 신청서와 첨부서류가 필요합니다. 감리비 지급 증명, 구조안전·내진설계 관련 서류, 생활숙박시설의 분양 관련 서류도 해당 조건에 따라 추가됩니다. 액화석유가스 완성검사 대상 건물은 행정정보 공동이용으로 증명서를 확인하되, 신청인이 확인에 동의하지 않으면 제출하도록 합니다.

임시사용승인과 건축물대장 확인

건축법 제22조는 사용승인 전 사용을 원칙적으로 제한합니다. 다만 공사가 완료된 부분이 건폐율·용적률·설비·피난·방화 등 정해진 기준에 적합하고, 기간을 정해 임시로 사용승인을 한 경우에는 예외를 둡니다. 공사가 일부 끝났다는 이유만으로 임의로 사용할 수 있다는 뜻은 아닙니다. 같은 조는 허가권자가 법정 기간 내 사용승인서를 교부하지 않은 경우도 별도 예외로 규정합니다.

사용승인서 이후에는 건축물대장 기재 내용도 확인해야 합니다. 법 제22조는 특별시장 또는 광역시장이 사용승인한 경우 지체 없이 군수 또는 구청장에게 알려 대장에 적도록 규정합니다. 열람 방법은 건축물대장 인터넷발급에서 확인할 수 있습니다.

국가 발주 공사 준공검사 기한과 준공 처리

14일의 출발점은 이행 완료 통지를 받은 날입니다

국가계약법 시행령 제55조에 따른 원칙은 이행 완료 사실을 통지받은 날부터 14일 이내 검사 완료입니다. 건축물 사용승인의 신청서 접수일과 구분해야 합니다. 시공자가 공사를 끝냈다고 판단한 시점과 발주기관이 그 사실을 통지받은 시점도 나누어 기록해야 합니다.

검사는 계약서와 설계서, 관계 서류에 따라 계약 이행을 확인하는 방식으로 진행합니다. 국가계약법 제14조는 일정한 계약에 대해 전문기관을 지정해 검사하도록 할 수 있는 근거도 둡니다. 검사자는 원칙적으로 검사조서를 작성하며, 대통령령에서 정하는 경우에는 작성을 생략할 수 있습니다.

단축·연장·시정 때는 조건과 기산점을 함께 봅니다

시행령 제55조는 재난이나 경제위기 극복을 위해 장관이 기간을 정해 고시한 경우 검사 완료 기한을 7일로 규정합니다. 이는 고시 요건이 붙은 규정이므로 모든 국가 발주 공사가 항상 7일 안에 끝난다는 뜻은 아닙니다.

또한 장관이 정하는 경우에는 검사기간을 7일 범위에서 연장할 수 있으며, 본문에 따라 7일 이내 검사를 완료해야 하는 경우의 연장 범위는 3일입니다. 천재지변 등 불가항력으로 기간 내 검사를 끝내지 못했다면 해당 사유가 사라진 날부터 3일 이내 완료해야 합니다.

계약 위반이나 부당한 이행이 발견되면 지체 없이 필요한 시정조치를 해야 합니다. 이 경우에는 계약상대자가 시정을 완료했다고 통지한 날부터 검사기간을 다시 계산합니다. 따라서 준공 처리 일정표에는 완료 통지뿐 아니라 시정 요구와 시정 완료 통지도 구분해 남겨야 합니다. 공사 준공 이후 하자 관련 사항은 아키포털 하자보증기간에서 이어서 확인할 수 있습니다.

참고 문헌

자주 묻는 질문

건축물 준공검사와 사용승인은 같은 뜻인가요?

건축 현장에서 준공검사라고 부르는 절차가 건축법상 사용승인을 가리키는 경우가 있습니다. 국가 발주 공사계약의 이행을 확인하는 검사와는 목적과 근거가 다릅니다.

사용승인을 신청하면 7일 안에 승인서가 나오나요?

건축법 시행규칙 제16조는 신청서를 받은 날부터 7일 이내 현장검사를 실시하고, 검사에 합격한 건축물에 사용승인서를 발급하도록 규정합니다. 신청만으로 무조건 승인된다는 의미는 아닙니다.

사용승인 신청에 공사완료도서를 반드시 제출하나요?

시행규칙 제16조는 허가·변경허가 또는 신고·변경신고한 도서에 변경이 있는 경우 설계변경사항이 반영된 최종 공사완료도서를 첨부하도록 규정합니다. 다른 첨부 도서도 각각의 제출 조건을 확인해야 합니다.

국가 발주 공사 준공검사는 언제까지 완료해야 하나요?

원칙적으로 계약 이행 완료 사실을 통지받은 날부터 14일 이내입니다. 시행령 제55조에 따른 단축·연장·불가항력 예외가 있으며, 시정조치를 한 경우 시정 완료 통지를 받은 날부터 검사기간을 계산합니다.
